一、單項選擇題(共20題,每題1分。每題的備選項中,只有1個最符合題意)
1、預應力混凝土管道最低點應設置( )。
A.排水孔
B.排氣孔
C.注漿孔
D.溢漿孔
【答案】A
【解析】預應力混凝土管道需設壓漿孔,還應在較高點處排氣體,需要時在最低點設排水孔。
2、沉樁施工時不宜用射水方法的施工的土層( )。
A.黏性土
B.砂層
C.卵石地層
D.粉細砂層
【答案】A
【解析】在密實的砂土、碎石土、砂礫的土層中用錘擊法、振動沉樁法有困難時,可采用射水作為輔助手段進行沉樁施工。在黏性土中應慎用射水沉樁;在重要建筑物附近不宜采用射水沉樁。
3、橋梁施工時合龍段說法錯誤的是( )。
A.合攏前應觀測氣溫變化與梁端高程及懸臂端間距的關系
B.合龍段的混凝土強度宜提高一級
C.合龍段長度宜為2m
D.氣溫較高時澆筑
【答案】D
【解析】橋梁施工時,合龍宜在一天中氣溫最低時進行。
4、15m拱橋說法正確的是( )。
A.視橋梁寬度采用分塊澆筑的方法
B.宜采用分段澆筑的方法
C.宜在拱腳混凝土初凝前完成澆筑
D.拱橋的支架
【答案】C
【解析】跨徑小于16m的拱圈或拱柱混泥土,應按拱圈全款從兩端拱腳向拱頂對稱、連續澆筑,并在拱腳混凝土初凝前全部完成,不能完成時,則應在拱腳預留一個隔縫,最后澆筑隔縫混凝土。
5、降水工程說法正確的是( )。
A.降水施工有利于增強土體強度
B.開挖深度淺時,不可以進行集水明排
C.環境安全考慮,要回灌
D.在軟土地區基坑開挖深度超過5m,一般就要用井點降水
【答案】C
【解析】當因降水而危及基坑及周邊環境安全時,宜采用截水或回灌方法。
6、雨期面層施工說法正確的是( )。
A.應該堅持拌多少、鋪多少、壓多少、完成多少
B.下雨來不及完成時,要盡快碾壓,防止雨水滲透
C.堅持當天挖完、填完、壓完,不留后患
D.水泥混凝土路面應快振、磨平、成型
【答案】D
【解析】AB屬雨期基層施工措施,C屬路基施工措施,而本題所指的是面層施工。水泥混凝土路面雨期施工作業工序要緊密銜接,及時澆筑、振動、抹面成型、養護。
7、石灰穩定性基層施工錯誤的是( )。
A.宜采用塑性指數10~15的粉質粘土、粘土,宜采用1~3級的新石灰
B.磨細石灰可不經消解直接使用
C.塊灰應在使用前2~3d完成消解
D.消解石灰的粒徑不得大于20mm
【答案】D
【解析】消解石灰的粒徑不得大于10mm。
8、改性瀝青溫度的( )。
A.攤鋪溫度150°,碾開始溫度140°
B.攤鋪溫度160°,碾壓終了溫度90°
C.碾壓溫度150°,碾壓終了溫度80°
D.碾壓溫度140°,碾壓終了溫度90°
【答案】B
【解析】SMA混合料施工溫度應經試驗確定,一般情況下,攤鋪溫度不低于160℃。改性瀝青混合料除執行普通瀝青混合料的壓實成型要求外,還應做到:初壓開始溫度不低于150℃,碾壓終了的表面溫度應不低于90℃。
9、瀝青面層壓實度檢測的方法有( )。
A.環刀法
B.灌砂法
C.灌水法
D.鉆芯法
答案】A
【解析】瀝青路面壓實度檢查方法包括鉆芯法檢測和核子密度儀檢測兩種。
10、橋面行車面標高到橋跨結構最下緣之間的距離為( )。
A.建筑高度
B.橋梁高度
C.凈失高
D.計算失高
【答案】B
【解析】區別幾個相關概念:
(1)建筑高度:橋上行車路面(或軌頂)標高至橋跨結構最下緣之間的距離。
(2)橋梁高度:指橋面與低水位之間的高度,或指橋面與橋下線路路面之間的距離,簡稱橋高。
(3)靜矢高:從拱頂截面下緣至相鄰兩拱腳截面下緣最低點之間連接的垂直距離。
(4)計算矢高:從拱頂截面形心至相鄰兩拱腳截面形心連線的垂直距離。
考試題庫>在線模考_歷年真題_在線估分
學習包>>一級建造師備考學習包 經濟+管理+法規+市政實務 全套復習資料+視頻教程
希賽輔導:網絡課堂+課程錄播+在線答疑+真題模擬 輕松學習的秘訣就在這馬上點擊進入試聽>>
{#page#}
11、土壓式盾構減少土體隆起的措施是( )。
A.改良塑流性
B.排土量減少
C.注漿壓力
D.同步注漿
【答案】C
【解析】開挖面前沉降(隆起)控制的主要措施是土壓(泥水壓)管理,真正實現土壓(泥水壓)平衡,合理設計土壓(泥水壓)控制值并在掘進過程中保持穩定,以平衡開挖面土壓與水壓。土壓式盾構保持開挖面土壓(泥水壓)穩定的前提是泥土的塑流化改良效果。應根據實際情況來對土層壓力、排土量及結構推動力作調整,以達到土壓平衡。
12、暗挖施工中防水效果差的工法是( )。
A.全斷面
B.中隔壁法
C.側洞法
D.單側壁導坑法
【答案】C
【解析】噴錨暗挖法掘進中,中洞法、側洞法、柱洞法、雙側壁導坑法都屬于結構防水效果差的方法,應引起注意。
13、曲面異面的構筑物( )。
A.矩形水池
B.圓柱形消化池
C.卵形消化池
D.圓形蓄水池
【答案】C
【解析】污水處理構筑物中卵形消化池,通常采用無粘結預應力筋、曲面異形大模板施工,屬全現澆混泥土施工。
14、水質較好處理過程是( )。
A.原水-篩網過濾或消毒
B.原水-沉淀-過濾
C.原水-接觸過濾-消毒
D.原水-調蓄預沉-澄清
【答案】A
【解析】水質較好,原水應簡單處理,如篩網過濾或消毒。
15、管道施工中速度快、成本低、不開槽的施工方法是( )。
A.淺埋暗挖法
B.夯管法
C.定向鉆施工
D.盾構
【答案】B

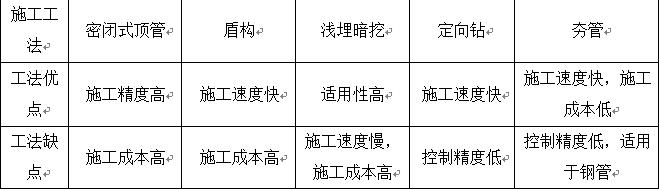

【解析】不開槽法施工方法與使用條件見下表:

16、用肥皂泡沫檢查試驗是( )。
A.氣壓試驗
B.嚴密性實驗
C.通球掃線
D.水壓試驗
【答案】A
【解析】氣壓試驗一般情況下試驗壓力為設計輸氣壓力的1.5倍,但鋼管不得低于0.3MPa。化工管不得低于0.1MPa。當壓力達到規定值后,應穩定1h,然后用肥皂水對管道接口進行檢查,全部借口均無漏氣現象認為合格。
17、直埋蒸汽管要加什么管( )。
A.排氣管
B.排潮管
C.排水管
D.放散管
【答案】B
【解析】直埋蒸汽管道的工作管,必須采用有補償的敷設方式;鋼質外護管宜采用無補償方式。敷設鋼質外護管必須進行外防腐,必須設置排潮管。
18、垃圾場設城市所在地區的( )。
A.夏季主導風向下風向
B.春季主導風向下風向
C.夏季主導風向上風向
D.春季主導風向上風向
【答案】A
【解析】生活垃圾填埋現場應設在當地夏季主導風的下風向。填埋場的運行會給當地居民生活環境帶來種種不良影響,如垃圾的腐臭味道、噪聲、輕質垃圾隨風飄散、招引大量鳥類等。
19、園林排水主管描述錯誤的是( )。
A.干管埋在草坪下
B.水管延地形鋪設
C.干管埋在園路下
D.水管隔一段距離設置檢查井
【答案】C
【解析】干管應盡量埋設于綠地下,盡可能避免埋設于園路下。
20、園林最經濟的排水方式( )。
A.雨水管排水
B.地面排水
C.污水管排水
D.明溝排水
【答案】B
【解析】地面排水是最經濟、最常用的園林排水方法。園林綠地本身具有一定的坡度,而且排水要求不如城鎮街道高,所以多利用地形排水,即通過谷、澗、道路等對雨水加以匯集,就近排如水體或附近的城市雨水渠道。
{#page#}
二、多項選擇題(共10題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)
21、基坑開挖時防止坑底土體過大隆起可采取的措施( )。
A.增加圍護機構剛度
B.圍護結構入土深度
C.坑底土體加固
D.降壓井點降水
E.適時施作底板
【答案】BCDE
【解析】坑底穩定控制措施:
(1)保證深基坑坑底穩定的方法有加深圍護結構入土深度、坑底土體加固、坑內井點降水等措施。
(2)適時施作底板結構,A屬控制地板變形措施,而不屬于控制空地穩定的方法,不能控制基坑底部土體過大隆起。
22、管棚施工描述正確的是( )。
A.管棚打入地層后,應及時隔跳孔向鋼管內及周圍壓注水泥砂漿
B.必要時在管棚中間設置小導管
C.管棚打設方向與隧道縱向平行
D.管棚可應用于強膨脹的地層
E.管棚末端應支架在堅硬地層上
【答案】ABD
【解析】管棚一般用是沿地下工程斷面周邊的一部分或全部,以一定的間距環向布設,形成鋼管棚戶,故C錯誤。管棚是由鋼管和鋼拱架組成,鋼管入土端制作成尖靴狀或楔形,沿著開挖輪廓線,以較小的外插腳,向開挖面前方打入鋼管或鋼插板,末端支架在鋼拱架上,形成對開挖面前方圍巖的預支護,故E錯誤。
23、以下需要有資質的檢測部門進行強度和嚴密性試驗的閥門是( )。
A.一級管網主干線
B.二級管網主干線
C.支干線首端
D.供熱站入口
E.與二級管網主干線直接連通
【答案】ACD
【解析】一級管網主干線所用閥門及與一級管網主干線直接相連通的閥門,支干線首端和供熱站入口處起關閉、保護作用的閥門及其他重要閥門,應由工程所在地有資質的檢測部門進行強度和嚴密性試驗,檢驗合格后,定位使用。
24、瀝青面層檢驗的主控項目有( )。
A.壓實度
B.彎沉值
C.面層厚度
D.平整度
E.原材料
【答案】ABCE
【解析】瀝青混合料面層施工質量驗收主控項目:原材料、混合料,壓實度,面層厚度,彎沉值。
25、不屬于大修微表處的是( )。
A.瀝青密封膏處理水泥混凝土板縫
B.舊水泥道路做彎沉實驗
C.加鋪瀝青面層碾壓
D.清除泥土雜物
E.剔除局部破損的混凝土面層
【答案】ABCE
【解析】微表處工藝施工流程與要求:
(1)清除原路面的泥土、雜物。
(2)可采用半幅施工。施工期間不斷行。
(3)微表處一攤鋪機專用施工機械,速度1.5-3.0km/h.
(4)橡膠耙人工找平,清除超大粒料。
(5)不許碾壓成型,攤鋪找平后必須立即進行初期養護,禁止一切車輛和行人通過。
(6)通常,氣溫25-30℃時養護30min滿足設計要求后,即可以開放交通。
(7)微表處施工前應安排試驗段,長度不小于200m,以便確定施工參數。
微表處工藝技術適用于城鎮道路進行大修養時,原有路面結構應能滿足使用要求,原路面的強度滿足設計要求,路面基本無損壞,經微表處大修后可恢復面層的使用功能。ADE的工藝措施均是重新加鋪面層,而不是去恢復原來面層的使用功能,不屬于微表處工藝設計,故排除,C選項錯在加鋪后碾壓,微表處工藝不要求碾壓成型。
26、鋼筋混凝土橋梁的鋼筋接頭說法,正確的有( )。
A.同一根鋼筋宜少設接頭
B.鋼筋接頭宜設在受力較小區段
C.鋼筋接頭部位橫向凈距為20mm
D.同一根鋼筋在接頭區段內不能有兩個接頭
E.受力不明確時,可認為是受壓鋼筋。
【答案】ABD
【解析】施工中鋼筋受力分不清受拉、受壓的,按受拉辦理,故C錯誤。鋼筋接頭部位橫向凈距不得小于鋼筋直徑,且不得小于25mm,故E錯誤。
27、燃氣管不穿越的設施有( )。
A.化工廠
B.加油站
C.熱電廠
D.花壇
E.高速公路
【答案】ABC
【解析】燃氣管道不得穿越的規定:
(1)地下燃氣管道不得從建筑物和大型構筑物的下面穿越。
(2)地下燃氣管道不得在堆積依然、易爆材料和具有腐蝕性液體的場地下面穿越。
28、需希賽網論證的工程有( )。
A.5m基坑工程
B.滑模
C.人工挖孔樁12m
D.頂管工程
E.250kN常規起吊
【答案】ABD
【解析】開挖深度超過16m的人工挖孔樁工程才需要希賽網論證,故C錯誤。采用常規設備起重量30kN及以上的起重設備安裝工程才需要希賽網論證,故E錯誤。
29、GCL鋪設正確的是( )。
A.每一工作面施工前均要對基底進行修正和檢修
B.調整控制搭接范圍250±50mm
C.采用上壓下的十字搭接
D.當日鋪設當日覆蓋,雨雪停工
E.接口處撒膨潤土密封
【答案】ABDE
【解析】根據填埋區基底設計坡向,GCL墊的搭接盡量采用順坡搭接,即采用上壓下的搭接方式,注意避免出現十字搭接,而盡量采用品形分布,故C錯誤。
30、移植300mm胸徑大樹的管理措施,錯誤的是( )。
A.用浸水草繩從基部纏繞至主干頂部
B.移植后應連續澆3次水,不干不澆,澆則澆透
C.用三根50mm竹竿固定
D.保水劑填入坑
E.一個月后施農家肥
【答案】CE
【解析】胸徑大于5cm的喬木需要用硬質材料立支柱,一般為三角支撐;竹竿是柔性的,不能很好的固定大樹,會引起大樹根系活動而導致樹死亡,故C錯誤。大樹移植后,在第一年不能施肥,第二年根據生長情況施農家肥,故E錯誤。
{#page#}
三、案例分析題(共5題,(一)、(二)、(三)題各20分,(四)、(五)題各30分)
【案例一】
某項目部承建居民區施工道路工程,制定了詳細的交通導行方案,統一設置各種交通標志、隔離設施、夜間警示信號,沿街居民出入口設置足夠的照明裝置等。工程要求設立降水井,設計單位提供了地下管線等資料。
施工中發生如下事件:
事件一:由于位置狹窄,部分圍擋占用了綠化帶,接到了綠化管理部門的警告。
事件二:實名制檢查中發現,工人的工作卡只有姓名,沒有其他信息。
事件三:開挖時遇到一個電纜箱,項目部及時降低了開挖高度繞開施工。
【問題】
1.對于背景資料中交通導行方案的落實,還應補充哪些措施?
2.事件l中,圍擋的設置存在什么問題?如何糾正?
3.事件2中,按照勞務實名制規定,勞務人員佩戴的工作卡,還應包含哪些內容?
4.事件3中,施工單位的管線調查可能存在哪些不足?
【答案】
1.交通導行的落實應補充的措施:(1)劃分緩沖區、作業區、過渡區、終止區范圍:(2)控制臨時占路時間和范圍;(3)對作業工人進行安全教育;(4)及時引導交通車輛,為行人提供方便。設專職交通疏導員協助交警:(5)沿街設置足夠照明,搭設便橋.為居民出行創造條件等。
2.圍擋占用綠化帶未獲批準不要。糾正:先停止占用或恢復原狀,向綠化行政主管部門補辦申請,獲準可占用。不獲準不得用。優化作業面。
3.身份證號、工種、所屬分包企業。
4.(1)進場后依據勘查報告查閱相關資料}.掌握管線的施工年限、使用狀況、位置、理深等數據信息;(2)對于資料不符的.應向規劃部門查詢,必要時在管理單位人員在場情況了選行坑探查明現狀;(3)現場調查;(4)將管線位置標注在平面圖上,并在現場做出醒目標志。
{#page#}
【案例二】
某城市橋梁工程,上部結構為預應力混凝土連續粱,基礎為直徑l200mm鉆孔灌注樁,樁基地質結構為中風化巖,設計要求入中風化巖層3m。
A公司投標該工程投標時鋼筋價格為4500元/噸,合同約定市場價在投標價上下浮動10%內不予調整,變動超過10%對對超出部分按月進行調整(市場價以當地政府管理部門發布的信息價為準)。公司有回旋鉆機、沖擊鉆機、長螺桿鉆機各若干臺供本工程選用。
施工過程中發生下事件:
事件一:施工準備工作完成,經驗收同意開鉆,鉆機成孔時,直接鉆進至樁底。鉆進完成后請監理驗收終孔。
事件二:現澆箱梁支撐體系采用重型可調門式支架,支架搭設完成后安裝箱粱橋面。驗收時發現梁模板高程設置的頂拱度存在少量偏差,因此要求整改。
事件三、工程結束時,經統計鋼筋用量及信息價如下表。

【問題】
1.就公司現有樁基成孔設備進行必選,并根據鉆孔適用性說明理由?
2.事件一種直接鉆孔至樁底的做法不妥,給出正確做法。
3.重型可調門式支架中,除門式鋼管支架外還有哪些配件?
4.事件二應如何利用支架體系調整高程,說明理由。
5.根據合同約定,4~6月鋼筋能夠調整多少價差(具體給出各月份的差價額)?
【答案】
1.比選:回旋鉆能鉆風化巖,但不深;長螺旋鉆只適合強風化巖,不能鉆中風化巖;沖擊鉆可鉆風化巖,但存在速度慢、噪聲較大的缺點。因此綜合考慮宜選用沖擊鉆。理由:這種巖石很堅硬,樁孔直徑大,要深入巖層3采。若條件允許,可雙多機秤組合.上面浮土先用反循環鉆孔,到中風化巖層用沖擊鉆。
2.使用沖擊鉆成孔每鉆進4~5m應驗孔一次,在更換鉆頭或容易塌孔處。均應驗孔并做記錄。排查過程中應及時補給泥漿。要注意過程中的動態控制.隨時檢查,根據情況進行調整。
3.還有調節桿、門架、插銷、交叉拉桿、連接棒等。
4.可用經緯儀定出模板四角的標準高程.做出明顯的標記:再用可調系統千斤項分別對四角調整到標志位置驗收后進行下道工序。理由:通過支架上可調部位進行調節,要考慮設計度、直接連接停的非彈性變形、支架受載后的彈性變形、支架基礎受載后沉降。
5.計算4500×(1±10%)得調整的區間為4050(元/噸)至4950(元/噸)。
4月份:(4500-4000)÷4500-11%>10%,應調整為(4000-4050)×800=40000(元);
5月份:f4700-4500)÷4500-4%<10%,不調整;
6月份:(5300-4500)÷4500-18%>10%.應調整為2000×(5300~4950)=700000(元)。
合計應調:70-0-4=56(萬元)。
{#page#}
【案例三】
某市政工程招標,由于工程建設單位招標文件規定為本省大型國有企業,甲公司聯合當地一家施工企業投標。組成了商務標,技術標兩個編寫組。
商務標編寫組重點對造價影響較大的原材料,人工費進行了詢價,由于時間緊張,直接采用工程量清單提供的數據進行報價,招標文件只給出了措施費項目,并沒有工程數量,甲公司憑以往的投標經驗報價。招標文件要求本工程工期為180天,技術標編寫制的網絡圖如下。

最終形成的技術標包括:工程概況及編制說明;項目部組成及管理體系和各項保證措施和計劃;施工部署、進度計劃和施工方法選擇:進度計劃和各種資源需求計劃;關鍵分項工程和危險性較大工程的施工專頊方案。
【問題】
1.建設單位對投標單位的限定是否合法?說明理由。
2.商務標編制存在的不妥當之處?請予以改正。
3.技術標編寫組給出的網絡計劃圖工期為多少?給出關鍵線路,并說明工期是否滿足招標文件要求。
4.最終的技術標還應補充哪些內容?
【答案】
1.不合法。理由:《招標投標法》規定招標人不得以不合理的條件限制或者排斥潛在投標人,不得對潛在投標人實行歧視待遇。因此只要投標人具備條件。不應區分本省外省、大型小型、國有民營。
2.只調查了當地人工費和材料費不妥。改正:還應該調查當地的機械租賃價和分部分項工程的分包價。
按招標文件給定的工程量清單進行投標報價不要。改正:應該根據招標文件中提供的相關說明和圖紙,重新校對工程量,重新確定報價。
只給措施費就按照以往的投標經驗進行報價不要。改正:應該根據施工方案作適當增減,按市場價、企業自身特點和工程實際情況確定報價。
3.編制的網絡計劃工期為175天;
關鍵線路為:①-②-③-④-⑥-⑧或A-B-D-E-H;能滿足招標文件要求,因為編寫組的網絡計劃工期比招標文件要求的工期提前5天,如果作為內部控制要求是適當的。
4.應補充內容:編制施工組織設計;選擇施工方案和工藝;確定項目部組成和管理體系,編制各項保證計劃和措施;應依據企業所提供的資源,確定現場臨時設施及環境保護、文明安全施工、材料二次搬運等方案;應依據工程進度,編制各種資源需求計劃;裁定交通導行方案和現場平面布置圖等。
{#page#}
【案例四】
某燃氣管道工程管溝敷設施工,管線全長3.5km。鋼管公稱直徑φ400的管道,管壁8mm,管道支架立柱為槽鋼接焊,槽鋼厚8mm,角板厚lOmm。設計要求,焊縫厚度不得小于管道及連接件的最小值。總包單位負責管道結構、固定支架及導向支架立柱的施工,熱機安裝分包給專業公司。
總承包單位在固定支架施工時,對妨礙其施工的頂、底板的鋼筋截斷后澆筑混凝土。熱機安裝單位6名焊工同時焊接,其中焊工甲和焊工乙一個組,二人均具有省質量技術監督局頒發的《特種作業設備人員證書》,并進行了焊前培訓和安全技術交底。焊工甲負責管道的點固焊、打底焊及固定支架的焊接,焊工乙負責管道的填充焊及蓋面焊。
熱機安裝單位質檢人員根據焊工水平及焊接部位按比例要求選取焊口,進行射線探傷抽檢。檢查發現焊工甲和焊工乙合作焊接的焊縫有兩處不合格。經一次返修后復檢合格。對焊工甲焊接的固定支架角板處進行檢查,發現支架與擋板焊接處焊縫厚度最大為6mm,角板與管道焊接處焊縫厚度最大為7mm。
【問題】
1.總承包單位對頂、底板鋼筋的做法不妥,請給出正確做法。
2.進入現場施焊的焊工甲、乙應具備哪些條件?
3.質檢人員選取抽檢焊口做法有不符合要求之處,請指出正確做法。
4.根據背景資料,焊縫返修合格后,對焊工甲和焊工乙合作焊接的其余焊縫應如何處理?請說明。
5.指出背景資料中角板安裝焊縫不符合要求之處,并說明理由。
【答案】
1.不應割斷鋼筋。這樣會破壞強度。應先請示監理和設計,即使要這樣做也應立即焊接鋼筋,再澆筑混凝土。
2.(1)承擔燃氣管道焊接的人員,必須具有壓力管道特種設備操作人員資格證(焊接)焊工合格證書,且在證書的有效期及合格范圍內從事焊接工作。間斷焊接對間超過6個月.再次上崗前應重新考試;(2)焊工是分包方的人.當使用的安裝設備發生變化對,應針對該設備操作要求進行專門培訓,轉場教育。
3.(1)質量檢驗的組織者應為總包方質檢人員,不能僅為熱機安裝單位人員。(2)檢驗范圍應包含所有焊工,不應根據焊工水平選取。(3)應包含全部焊口,不應按比例進行抽查。(4)檢查順序:先外觀檢驗(氣孔、夾渣等),再內部質量檢驗(射線或超聲波探傷)。
4.檢驗不合格的焊縫商須返修至合格,同一部位返修不得超過兩次.返修長度不得小于50ram.返修君應修磨成與原焊縫基本一致。對形成該不合格焊縫的焊工所焊的其他“同批埠縫”按規定比例、檢驗方法和檢驗標準加倍抽檢,仍有不合格時,對該焊工所焊的全部焊縫進行無損探傷檢驗。
5.角扳安裝焊縫不符合要求之處:焊縫厚度不符要求。理由:設計要求焊縫最小厚度8ram,而焊工甲焊接的角板與管道焊接處焊縫厚度最大為7mm;支架與角板焊接處焊縫厚度最大為6mm。
{#page#}
【案例五】
A公司某項目部承建一供水廠擴建工程,主要內容為新建一座鋼筋混凝土水池,長32m,寬40m,池體深6.5m,基坑與鄰近建筑物距離2.6m,設計要求基坑用灌注樁作為圍護結構,攪拌樁作止水帷幕。項目部制定了詳細的施工組織設計,其中水池澆筑方案包含控制混凝土入模溫度,控制配合比和坍落度,內外溫差控制在25度內。地層土為黏土,地下水位于地表水下0.5m。
項目部制定了施工組織設計并按程序報批,A公司主管部門審核時,提出了以下問題:
(1)認為施工結構位于供求廠內不屬于社會環境,施工不需要搭設圍擋,存在事故隱患。
(2)水池施工采用樁體作為外模板,投有考慮內外模板之間雜物的清掃措施。
(3)施工組織設計只考慮了圍護樁變形,監測項目偏少。
(4)為控制結構裂縫,按設計要求進行澆筑與振搗。
基坑開挖至放坡時,由于止水帷幕缺陷西北角滲漏嚴重。采用雙快水泥法進行封堵,由于水量較大,沒有效果。
【問題】
1.供水廠廠內施工是否需要搭設圍擋?并說明理由。
2.水池模板之間的雜物清掃應采取哪些措施?
3.基坑監測的主要對象除圍護樁變形外,還應有哪些檢測項目?
4.補充澆筑與振搗措施?
5.針對背景中的滲漏情況,應采取什么措施封堵?
【答案】
1.要搭設圍擋。理由:(1)規范規定施工現場必須實施封閉式管理。(2)工程雖在供水廠內,但廠內人多人雜,不安全因素多。
2.應在適當位置預留清掃雜物用的窗口。在澆筑混凝土前,應將模板內部清掃干凈,經檢驗合格后.再將窗口封閉。
3.明挖基坑常規監測主要有:地表沉降、圍護結構水平位移、管線沉降、地面建筑物沉降、傾斜及裂縫、圍護結構內力、支撐內力、地下水位、地中土體垂直往移、地中土體水平位移等。
4.補充以下措施:(1)避免混凝土結構內外溫差過大。(2)振搗及時、均勻,既不漏振,也不過振。重點部位做好二次振動。(3)合理設置后澆帶,遵循“數量適當,位置合理”的原劃。
5.(1)滲漏嚴重直接封堵困難時,應首先在坑內回填土。然后在坑外打孔灌漿。(2)出現變形過大對稱,可采用坡項卸載,增加內支撐或錨桿,被動土壓區堆載或注漿加固等處理措施。(3)可能條件下降低土中水位,加強未滑塌區段的監測和保護,嚴防事故繼續擴大。(4)坍塌或失穩征兆明顯時,必須果斷采取回填土、砂或灌水等措施。
