摘要:2017年一建建筑實務考試真題_2017年一級建造師建筑實務考試真題及答案解析(完整版)。在線題庫海量試題等你來測試?。?!
2017年一建建筑實務考試真題_2017年一級建造師建筑實務考試真題及答案解析(完整版)。在線題庫海量試題等你來測試?。?!
一、單選題
1.海洋環境下,引起混凝土內鋼筋銹蝕的主要因素是( )。
A.混凝土硬化
B.反復凍融
C.氯鹽
D.硫酸鹽
【參考答案】C

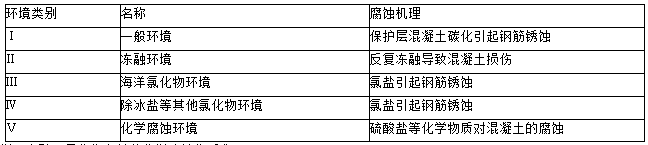

【解析】參見教材P5。

注:一般環境系指無凍融、氯化物和其他化學腐蝕物質作用。
2.砌筑砂漿強度等級不包括( )。
A.M2.5
B.M5
C.M7.5
D.M10
【參考答案】A
【解析】參見教材P24、126、435。
P24:砂漿強度等級符號為“M”。規范給出了五種砂漿的強度等級,即M15、M10、M7.5、M5和M2.5。
P126:施工中不應采用強度等級小于M5的水泥砂漿替代同強度等級水泥混合砂漿,如需替代,應將水泥砂漿提高一個強度等級。
P435:二、砌筑砂漿
施工中不應采用強度等級小于M5的水泥砂漿替代同強度等級水泥混合砂漿,如需替代,應將水泥砂漿提高一個強度等級。
3.不利于提高框架結構抗震性能的措施是( )。
A.加強角柱
B.強梁弱柱
C.加長鋼筋錨固
D.增強梁柱節點
【參考答案】B
【解析】參見教材P33。震害調查表明,框架結構震害的嚴重部位多發生在框架梁柱節點和填充墻處;一般是柱的震害重于梁,柱頂的震害重于柱底,角柱的震害重于內柱,短柱的震害重于一般柱。
為此采取了一系列措施,把框架設計成延性框架,遵守強柱、強節點、強錨固,避免短柱、加強角柱,框架沿高度不宜突變,避免出現薄弱層,控制最小配筋率,限制配筋最小直徑等原則。
4.第一類人造軟木地板最適合用于( )。
A.商店
B.圖書館
C.走廊
D.家庭居室
【參考答案】D
【解析】參見教材P66~67。
軟木地板分為三類:
第一類以軟木顆粒熱壓切割的軟木層表面涂以清漆或光敏清漆耐磨層而制成的地板。
第二類是以PVC貼面的軟木地板。
第三類是天然薄木片和軟木復合的軟木地板。
應用:第一類軟木地板適用于家庭居室,第二、三類軟木地板適用于商店、走廊、圖書館等人流大的地面鋪設。
5.強夯法處理地基土的有效加固深度的起算標高面是( )。
A.終夯后地面
B.原始地面
C.最初起夯面
D.錘頂面
【參考答案】C
【解析】超教材,《JGJ79-2012建筑地基處理技術規范》6.2.2強夯法的有效加固深度應從最初起夯面算起。
6.當回填土含水量測試樣本質量為142g、烘干后質量為121g時,其含水量是( )。
A.8.0%
B.14.8%
C.16.0%
D.17.4%
【參考答案】D
【解析】參見教材P96~97。土中所含水的質量與土的固體顆粒質量之比的百分率,稱為土的天然含水量。所以含水量為:(142-121)/121×100%=17.4%
7.拆除跨度為7m的現澆鋼筋混凝土梁的底模及支架時,其混凝土強度至少是混凝土設計抗壓強度標準值的( )。
A.50%
B.75%
C.85%
D.100%

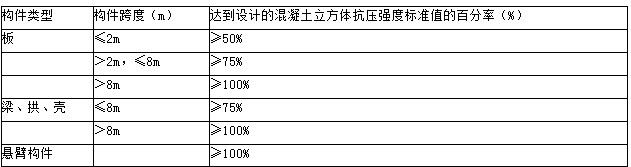

【參考答案】B
【解析】參見教材P117。

8.受力鋼筋代換應征得( )同意。
A.監理單位
B.施工單位
C.設計單位
D.勘察單位
【參考答案】C
【解析】參見教材P118。
9.下列預應力損失中,屬于長期損失的是( )。
A.孔道摩擦損失
B.彈性壓縮損失
C.錨固損失
D.預應力筋應力松弛損失
【參考答案】D
【解析】參見教材P138。根據預應力筋應力損失發生的時間可分為:瞬間損失和長期損失。張拉階段瞬間損失包括孔道摩擦損失、錨固損失、彈性壓縮損失等;張拉以后長期損失包括預應力筋應力松弛損失和混凝土收縮徐變損失等。
10.在大體積混凝土養護的溫控過程中,其降溫速率一般不宜大于( )。
A.1℃/d
B.1.5℃/d
C.2℃/d
D.2.5℃/d
【參考答案】C
【解析】參見教材P114。
考試題庫>在線模考_歷年真題_在線估分
學習包>>一級建造師備考學習包 經濟+管理+法規+實務 全套復習資料+視頻教程
希賽輔導:網絡課堂+課程錄播+在線答疑+真題模擬 輕松學習的秘訣就在這馬上點擊進入試聽>>
{#page#}
11.用水泥砂漿鋪貼花崗巖地面前,應對花崗巖板的背面和側面進行的處理是( )。
A.防堿
B.防酸
C.防輻射
D.鉆孔、剔槽
【參考答案】A
【解析】參見教材P177。天然石材面層鋪設前,板材背面和側面應進行防堿處理(背涂)。
12.關于建筑幕墻施工的說法,正確的是( )。
A.槽型預埋件應用最為廣泛
B.平板式預埋件的直錨筋與錨板不宜采用T形焊接
C.對于工程量大、工期緊的幕墻工程,宜采用雙組分硅酮結構密封膠
D.幕墻防火層可采用鋁板
【參考答案】C
【解析】參見教材P182、185、195。
P182:常用建筑幕墻預埋件有平板型和槽型兩種,其中平板型預埋件最為廣泛應用。直錨筋與錨板應采用T形焊。
P185:與單組分硅酮結構密封膠相比,雙組分硅酮結構密封膠具有固化時間短、成本較低的優越性,對于工程量大、工期緊的幕墻工程尤其適用。(單組分固化時間:14~21d;雙組分:7~10d 。)
P195:防火層應采用厚度不小于1.5mm的鍍鋅鋼板承托,不得采用鋁板。
13.關于施工現場材料檢驗的說法,正確的是( )。
A.建筑材料復試送檢的檢測試樣可以在施工現場外抽取
B.工程取樣送檢見證人由監理單位書面確認
C.施工單位的驗證不能代替建設單位所采購物資的質量責任
D.建設單位的驗證可以代替施工單位所采購物資的質量責任
【參考答案】C
【解析】參見教材P212、213。
P212:送檢的檢測試樣,必須從進場材料中隨機抽取,嚴禁在現場外抽取;工程的取樣送檢見證人,應由該工程建設單位書面確認。
P213:對于項目采購的物資,業主的驗證不能代替項目對所采購物資的質量責任,而業主采購的物資,項目的驗證也不能取代業主對其采購物資的質量責任。
14.混凝土材料進場復試中,對有氯離子含量要求時,首先需要檢驗氯化物含量的是( )。
A.粉煤灰
B.外加劑
C.碎石
D.河砂
【參考答案】B
【解析】參見教材P121。為了防止外加劑對混凝土中鋼筋銹蝕產生不良影響,應控制外加劑中氯離子含量滿足標準要求。
15.建筑防水工程施工作業易發生的職業病是( )。
A.氮氧化物中毒
B.一氧化碳中毒
C.苯中毒
D.二甲苯中毒
【參考答案】D
【解析】參見教材P290。二、建筑工程施工易發的職業病類型
(7)苯中毒。例如:油漆作業、防腐作業。
(8)甲苯中毒。例如:油漆作業、防水作業、防腐作業。
(9)二甲苯中毒。例如:油漆作業、防水作業、防腐作業。
16.利用綠化代替場地硬化,屬于綠色工程施工中的( )。
A.節材與材料資源利用
B.節地與施工用地保護
C.節能與能源利用
D.節水與水資源利用
【參考答案】B
【解析】參見教材P295。
17.建筑高度110m的外墻保溫材料的燃燒性能等級應為( )。
A.A級
B.A或B1級
C.B1級
D.B2級
【參考答案】A
【解析】參見教材P396。建筑高度大于100m時,保溫材料的燃燒性能應為A級;建筑高度大于27m,但不大于100m時,保溫材料的燃燒性能不應低于B1級;建筑高度不大于27m時,保溫材料的燃燒性能不應低于B2級。
18.關于室內裝飾裝修材料使用的說法,符合《建筑內部裝修設計防火規范》規定的是( )。
A.頂棚采用多孔塑料板時,其厚度不應大于15mm
B.圖書室頂棚可采用B1級裝飾裝修材料
C.大型電子計算機機房地面可以采用B2級裝修材料
D.配電室內部裝修均應采用B1級及以上裝修材料
【參考答案】A
【解析】參見教材P398。
(1)當頂棚或墻面表面局部采用多孔或泡沫狀塑料時,其厚度不應大于15mm,且面積不得超過該房間頂棚或墻面積的10%。
(3)圖書室、資料室、檔案室和存放文物的房間,其頂棚、墻面應采用A級裝修材料,地面應采用不低于Bl級的裝修材料。
(4)大中型電子計算機房、中央控制室、電話總機房等放置特殊貴重設備的房間,其頂棚和墻面應采用A級裝修材料,地面及其他裝修應采用不低于Bl級的裝修材料。
(5)消防水泵房、排煙機房、固定滅火系統鋼瓶間、配電室、變壓器室、通風和空調機房等,其內部所有裝修均應采用A級裝修材料。
19.不適合用來檢測鋼筋直螺紋接頭加工精度的是( )。
A.通規
B.止規
C.直尺
D.量規
【參考答案】C
【解析】超教材。鋼筋套筒絲頭宜滿足精度要求,應用專用螺紋量規檢驗,通規能順利旋入并達到要求的擰入長度,止規旋入也應當符合規定。不適合檢測精度的是直尺。
20.根據《建筑工程資料管理規程》(JGJ/T185-2009),某工程地上二層混凝土樓板鋼筋隱蔽工程記錄表的編號,正確的是( )。
A.01-01-C1-007
B.01-01-C5-007
C.02-01-C1-007
D.02-01-C5-007
【參考答案】D
【解析】超教材。工程檔案的編制:主體結構的分部編號為02,施工資料的編號為C5。
{#page#}
二、多選題
21.建筑結構可靠性包括( )。
A.安全性
B.經濟性
C.適用性
D.耐久性
E.合理性
【參考答案】ACD
【解析】參見教材P1。安全性、適用性和耐久性概括稱為結構的可靠性。
22.砌體結構的特點有( )。
A.抗壓性能好
B.材料經濟、就地取材
C.抗拉強度高
D.抗彎性能好
E.施工簡便
【參考答案】ABE
【解析】參見教材P23。砌體結構有以下優點:砌體材料抗壓性能好,保溫、耐火、耐久性能好;材料經濟,就地取材;施工簡便,管理、維護方便。
砌體的缺點:砌體的抗壓強度相對于塊材的強度來說還很低,抗彎、抗拉強度則更低;黏土磚所需土源要占用大片良田,更要耗費大量的能源;自重大,施工勞動強度高,運輸損耗大。
23.鋼結構焊接連接的優點有( )。
A.節約鋼材
B.構造簡單
C.易于采用自動化操作
D.加工方便
E.易于檢查
【參考答案】ABCD
【解析】參見教材P27。焊縫連接是目前鋼結構的主要連接方法。其優點是構造簡單,節約鋼材,加工方便,易于采用自動化操作,在直接承受動力荷載的結構中,垂直于受力方向的焊縫不宜采用部分焊透的對接焊縫。
24.建筑內非承重墻的主要功能有( )。
A.保溫
B.美化
C.隔聲
D.承重
E.防水
【參考答案】ACE
【解析】參見教材P36。非承重墻的要求:保溫隔熱;隔聲、防火、防水、防潮等。
25.關于裝飾裝修構造必須解決的問題說法正確的有( )
A.裝修層的厚度與分層、均勻與平整
B.與建筑主體結構的受力和溫度變化相一致
C.提供良好的建筑物理環境、生態環境
D.防火、防水、防潮、防空氣滲透和防腐處理等問題
E.全部使用不燃材料
【參考答案】ABCD
【解析】參見教材P38。裝飾裝修構造設計即建筑細部設計。不同的裝飾裝修構造將在一定程度上改變建筑外觀,因此裝修構造必須解決:
(1)與建筑主體的附著;
(2)裝修層的厚度與分層、均勻與平整;
(3)與建筑主體結構的受力和溫度變化相一致;
(4)提供良好的建筑物理環境、生態環境、室內無污染環境、色彩無障礙環境;
(5)防火、防水、防潮、防空氣滲透和防腐處理等問題。
26.采用錘擊法進行混凝土預制樁施工時,宜采用( )。
A.低垂輕打
B.重錘低擊
C.重錘高擊
D.低錘重打
E.高錘重打
【參考答案】BD
【解析】參見教材P109。正常打樁宜采用“重錘低擊,低錘重打”,可取得良好效果。
27.關于鋼結構工程中防腐涂料與防火涂料涂裝的說法,正確的有( )。
A.施工環境溫度不低于0℃
B.做好操作面的通風
C.做好防水、防毒、防腐措施
D.防腐涂料與防火涂料應具有相容性
E.涂裝油漆按一般工種管理
【參考答案】BD
【解析】參見教材P135、450。
P135:防腐涂料和防火涂料的涂裝油漆工屬于特殊工種。施涂時,操作者必須有特殊工種作業操作證(上崗證)。
施涂環境溫度、濕度,應按產品說明書和規范規定執行,要做好施工操作面的通風,并做好防火、防毒、防爆措施。
防腐涂料和防火涂料應具有相容性。
P450:涂裝時的環境溫度和相對濕度應符合涂料產品說明書的要求,當產品說明書無要求時,環境溫度宜在5~38℃之間。
28.型鋼混凝土梁、柱節點處,柱箍筋綁扎的正確做法有( )。
A.鉸刀擴孔
B.氣割開孔
C.采用焊接箍筋與鋼梁腹板焊牢
D.電鉆補孔
E.腹板留孔
【參考答案】ADE
【解析】參見教材P141。在梁柱節點部位,柱的箍筋要在型鋼梁腹板上已留好的孔中穿過,由于整根箍筋無法穿過,只好將箍筋分段,再用電弧焊焊接。不宜將箍筋焊在梁的腹板上,因為節點處受力較復雜。
如腹板上開孔的大小和位置不合適時,征得設計者的同意后,再用電鉆補孔或用鉸刀擴孔,不得用氣割開孔。

29.適合挖掘地下水中土方的機械有( )。
A.正鏟挖掘機
B.反鏟挖掘機
C.抓鏟挖掘機
D.鏟運機
E.拉鏟挖掘機
【參考答案】BCE
【解析】參見教材P323~325。
P324:抓鏟挖掘機適用于:水中挖取土。
P325:對地下水位較深,采取不排水開挖時,亦可分層用不同機械開挖,先用正鏟挖土機挖地下水位以上土方,再用拉鏟或反鏟挖地下水位以下土方,用自卸汽車將土方運出。
30.現場計算臨時總用水量應包括( )。
A.施工用水量
B.消防用水量
C.施工機械用水量
D.商品混凝土摔合用水量
E.臨水管道水量損失量
【參考答案】ABCE
【解析】參見教材P357。臨時用水量包括:現場施工用水量、施工機械用水量、施工現場生活用水量、生活區生活用水量、消防用水量。同時應考慮使用過程中水量的損失。在分別計算了以上各項用水量之后,才能確定總用水量。
{#page#}
三、案例分析題
(一)
【背景資料】

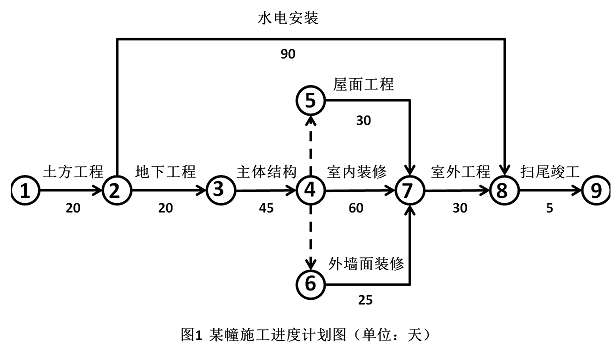

某新建別墅群項目,總建筑面積45000m²,各幢別墅均為地下1層,地上3層,磚混結構。某施工總承包單位項目部按幢編制了單幢工程施工進度計劃。某幢計劃工期為180d,施工進度計劃見圖1。

現場監理工程師在審核該進度計劃后,要求施工單位制定進度計劃和包括材料需求計劃在內的資源需求計劃,以確保該幢工程在計劃日歷天內竣工。該別墅工程開工后第46天進行的進度檢查時發現,土方工程和地基基礎工程基本完成,已開始主體結構工程施工,工期進度滯后5天。項目部依據趕工參數(具體見表一),對相關施工過程進行壓縮,確保工期不變。項目部對地下室M5水泥砂漿防水層施工提出了技術要求;采用普通硅酸鹽水泥、自來水、中砂、防水劑等材料拌和,中砂含泥量不得大于3%;防水層施工前應采用強度等級M5的普通砂漿將基層表面的孔洞、縫隙堵塞抹平;防水層施工要求一遍成型,鋪抹時應壓實、表面應提漿壓光,并及時進行保濕養護7天。
現場監理工程師在審核該進度計劃后,要求施工單位制定進度計劃和包括材料需求計劃在內的資源需求計劃,以確保該幢工程在計劃日歷天內竣工。該別墅工程開工后第46天進行的進度檢查時發現,土方工程和地基基礎工程基本完成,已開始主體結構工程施工,工期進度滯后5天。項目部依據趕工參數(具體見表一),對相關施工過程進行壓縮,確保工期不變。項目部對地下室M5水泥砂漿防水層施工提出了技術要求;采用普通硅酸鹽水泥、自來水、中砂、防水劑等材料拌和,中砂含泥量不得大于3%;防水層施工前應采用強度等級M5的普通砂漿將基層表面的孔洞、縫隙堵塞抹平;防水層施工要求一遍成型,鋪抹時應壓實、表面應提漿壓光,并及時進行保濕養護7天。

監理工程師對室內裝飾裝修工程檢查驗收后,要求在裝飾裝修完工后第5天進行TVOC等室內環境污染物濃度檢測。項目部對檢測時間提出異議。
【問題】
1.項目部除了材料需求計劃外,還應編制哪些資源需求計劃?

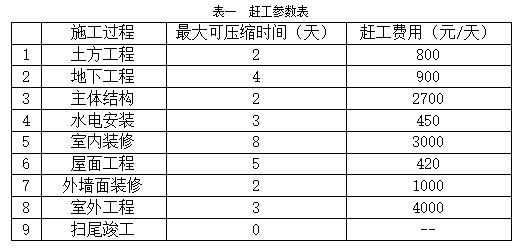

2.按照經濟、合理原則對相關施工過程進行壓縮,請分別寫出最適宜壓縮的施工過程和相應的壓縮天數。
3.找出項目部對地下室水泥砂漿防水層施工技術要求的不妥之處,并分別說明理由。
4.監理工程師要求的檢測時間是否正確,并說明理由。針對本工程,室內環境污染物濃度檢測還應包括哪些項目?
【參考答案】
1.資源需求計劃還應包括勞動力需求計劃、施工機械和設備需求計劃、預制構件和加工品需求計劃(計量、測量和檢驗儀器配置計劃、資金需求計劃)。
2.
1)先壓縮主體結構,壓縮2天
2)再壓縮室內裝修,壓縮3天
3.(估計滿分8分,每項2分)
1)不妥之處1:采用自來水拌和
正確做法:符合標準的自來水或者飲用水
2)不妥之處2:中砂含泥量不得大于3%;
正確做法:中砂含泥量不得大于1%。
3)不妥之處3:防水層施工前應采用強度等級M5的普通砂漿將基層表面的孔洞、縫隙堵塞抹平;
正確做法:應采用強度等級M5的防水砂漿
4)不妥之處4:防水層施工要求一遍成型;
正確做法:防水砂漿宜采用多層抹壓法施工。
5)不妥之處5:及時進行保濕養護7天;
正確做法:養護時間不得少于14d。
4.(1)監理工程師提出的污染物檢測時間不正確。
應在工程完工至少7d以后、工程交付使用前進行。
(2)室內環境污染物濃度檢測還應包括:甲醛、氨、苯、氡。
{#page#}
(二)
【背景資料】
某新建住宅工程項目,建筑面積23000m²,地下2層,地上18層,現澆鋼筋混凝土剪力墻結構,項目實行項目總承包管理。
施工總承包單位項目部技術負責人組織編制了項目質量計劃,由項目經理審核后報監理單位審批,該質量計劃要求建立的施工過程質量管理記錄有:使用機具的檢驗、測量及試驗設備管理記錄,質量檢查和整改、復查記錄,質量管理文件記錄及規定的其他記錄等。監理工程師對此提出了整改要求。
施工前,項目部根據本工程施工管理和質量控制要求,對分項工程按照工種等條件,檢驗批按照樓層等條件,制定了分項工程和檢驗批劃分方案,報監理單位審核。
該工程的外墻保溫材料和粘結材料等進場后,項目部會同監理工程師核查了其導熱系數、燃燒性能等質量證明文件;在監理工程師見證下對保溫、粘結和增強材料進行了復驗取樣。
項目部針對屋面卷材防水層出現的起鼓(直徑>30mm)問題,制定了割補法處理方案。方案規定了修補工序,并要求先鏟除保護層、把鼓泡卷材割除、對基層清理干凈等修補工序依次進行處理整改。
【問題】
1.項目部制質量計劃的做法是否妥當?質量計劃中管理記錄還應該包含哪些內容?
2.分別指岀分項工程和檢驗批劃分的條件還有哪些?
3.外墻保溫、粘結和增強材料復試項目有哪些?
4.卷材鼓泡采用割補法治理的工序依次還有哪些?
【參考答案】
1.不妥當(施工總承包單位項目負責人或項目經理組織編制了項目質量計劃,由企業組織管理層審核后報監理單位審批);質量計劃中管理記錄還應該包含:施工日記和專項施工記錄、交底記錄、上崗培訓記錄和崗位資格證明、圖紙、變更設計接收和發放的有關記錄、工程項目質量管理策劃結果中規定的其他記錄。
2.分項工程劃分的條件:按(主要工種)、材料、施工工藝、設備類別等進行劃分;檢驗批劃分的條件:按工程量、(樓層)、施工段、變形縫等進行劃分
3.外墻保溫材料復試項目有:導熱系數、燃燒性能、密度、抗壓強度或壓縮強度;粘結材料:粘結強度;增強材料復試項目有:增強網的力學性能、抗腐蝕性能。
4.
1)先用刀將鼓泡卷材割開,放出鼓泡內氣體,擦干水分,清除舊膠結料
2)再用噴燈烘烤舊卷材槎口,并分層剝開,除去舊膠結材料后。
3)隨后依次或者按順序將舊卷材分片重新粘貼好,再新貼新卷材
4)再依次或者按順序將舊卷材分片重新粘貼好,再新貼新卷材,
5)周邊壓實刮平
6)重做保護層
7)成品保護
{#page#}
(三)
【背景資料】
某新建倉儲工程,建筑面積8000m²,地下1層,地上1層,采用鋼筋混凝土筏板基礎,建筑高度12m;地下室為鋼筋混凝土框架結構,地上部分為鋼結構;筏板基礎混凝土等級為C30,內配雙層鋼筋網、主筋為Φ20螺紋鋼,基礎筏板下三七灰土夯實,無混凝土墊層。
施工單位安全生產管理部門在安全文明施工巡檢時,發現工程告示牌及含施工總平面布置圖的五牌一圖布置在了現場主入口處圍墻外側,即要求項目部將五牌一圖布置在主入口內側。
項目部制定的基礎筏板鋼筋施工技術方案中規定:鋼筋保護層厚度控制在40mm;主筋通過直螺紋連接接長,鋼筋交叉點按照相隔交錯扎牢,綁扎點的鋼絲扣綁扎方向要求一致;上、下層鋼筋網之間拉勾要綁扎牢固,以保證上、下層鋼筋網相對位置準確。監理工程師審查后認為有些規定不妥,要求改正。
屋面梁安裝過程中,發生兩名施工人員高處墜落事故,一人死亡,當地人民政府接到事故報告后,按照事故調查規定組織安全生產監督管理部門、公安機關等相關部門指派的人員和2名希賽網組成事故調查組。調查組檢查了項目部制定的項目施工安全檢查制度,其中規定了項目經理至少每旬組織開展一次定期安全檢查,專職安全管理人員每天進行巡視檢查。調查組認為項目部經常性安全檢查制度規定內容不全,要求完善。
【問題】
1.五牌一圖還應包含哪些內容?
2.寫出基礎筏板鋼筋技術方案中的不妥之處,并分別說明理由。
3.判斷此次高處墜落事故等級,事故調查組還應有哪些單位或部門指派人員參加?
4.項目部經常性安全檢查的方式還應有哪些?
【參考答案】
1.五牌一圖還應包含:工程概況牌、管理人員名單及監督電話牌、消防保衛牌、安全生產牌、文明施工、環境保護牌;
2.
1)不妥之處1:鋼筋保護層厚度控制在40mm;理由:無混疑土墊層,鋼筋保護層厚度至少70mm
2)不妥之處2:鋼筋交叉點按照相隔交錯扎牢;理由:基礎筏板的鋼筋是重要的受力鋼筋,鋼筋交叉點應每點扎牢。
3)不妥之處3:綁扎點的鋼絲扣綁扎方向要求一致;理由:綁扎點的鋼絲扣綁扎方向應不同,絲扣呈八字形。
4)不妥之處4:上、下層鋼筋網之間拉勾要綁扎牢固;理由:不穩固,應采用馬凳筋。
3.此次高處墜落事故等級:一般事故;事故調查組由有關人民政府、(安全生產監督管理部門)、負有安全生產監督管理職責的有關部門、監察機關、(公安機關)、工會、人民檢察院、有關希賽網等人員。
4.項目部經常性安全檢查的方式還應有:
1)現場項目經理、責任工程師及相關專業技術管理人員在檢查生產時的同時進行的安全檢查
2)作業班組在班前、班中、班后進行的安全檢查。
{#page#}
(四)
【背景資料】
某建設單位投資興建一辦公樓,投資概算25000.00萬元,建筑面積21000m²;鋼筋混凝土框架-剪力墻結構,地下2層,層高4.5m地上18層。層高3.6m;采取工程總承包交鑰匙方式對外公開招標,招標范圍為工程至交付使用全過程。經公開招投標,A工程總承包單位中標。A單位對工程施工等工程內容進行了招標。
B施工單位中標了本工程施工標段,中標價為18060萬元。部分費用如下:安全文明施工費340萬元,其中按照施工計劃2014年度安全文明施工費為226萬元;夜間施工增加費22萬元;特殊地區施工增加費36萬元;大型機械進出場及安拆費86萬元;腳手架費220萬元;模板費用105萬元;施工總包管理費54萬元;暫列金額300萬元。
B施工單位中標后第8天,雙方簽訂了項目工程施工承包合同,規定了雙方的權利、義務和責任。部分條款如下:工程質量為合格;除鋼材及混凝土材料價格浮動超出±10%(含10%)、工程設計變更允許調整以外,其他一律不允許調整;工程預付款比例為10%;合同工期為485日歷天,于2014年2月1日起至2015年5月31日止。
B施工單位根據工程特點、工作量和施工方法等影響勞動效率因素,計劃主體結構施工工期為120天,預計總用工為5.76萬個工日,每天安排2個班次,每個班次工作時間為7個小時。
A工程總承包單位審查結算資料時,發現B施工單位提供的部分索賠資料不完整,如:原圖紙設計室外回填土為2:8灰土,實際施工時變更為級配砂石,B施工單位僅僅提供了一份設計變更單,要求B施工單位補充相關資料。
【問題】
1.除設計階段,施工階段以外,工程總承包項目管理的基本程序還有哪些?
2.A工程總承包單位與B施工單位簽訂的施工承包合同屬于哪類合同?列式計算措施項目費、預付款各為多少萬元?
3.與B施工單位簽訂的工程施工承包合同中,A工程總承包單位應承擔哪些主要義務?
4.計算主體施工階段需要多少名勞動力?編制勞動力需求計劃時,確定勞動效率通常還應考慮哪些因素?
5.A工程總承包單位的費用變更控制程序有哪些?B施工單位還需補充哪些索賠資料?
【參考答案】
1.工程總承包項目管理的基本程序還有:(1)項目啟動(2)項目初始階段(3)設計階段(4)采購階段(5)施工階段(6)試運行階段(7)合同收尾(8)項目管理收尾(參見管理教材P43)
2.A工程總承包單位與B施工單位簽訂的施工承包合同屬于可調總價合同(參見教材P349)
措施項目費=340+22+36+86+220+105=809萬元
預付款:(18060-300)*10%=17760*10%=1776萬元
3.A工程總承包單位應承擔主要義務:
(1)提供基準坐標資料、施工圖紙,并保證其真實、準確、完整;(2)審查總體施工組織設計(3)提供進場條件和確定進場日期;(4)提供臨時用水、用電;(5)辦理開工(6)按合同約定支付合同價款。
(參見管理教材P297)
(1)承包人應按照合同約定的標準、規范、工程的功能、規模、考核目標和竣工日期,完成設計、采購、施工、竣工試驗和(或)指導竣工后試驗等工作,不得違反強制性標準、規范的規定。
(2)承包人應按合同約定,自費修復因承包人原因引起的設計、文件、設備、材料、部件、施工中存在的缺陷,或在竣工試驗和竣工后試驗中發現的缺陷。
(3)承包人應按合同約定和發包人的要求,提交相關報表。報表的類別、名稱、內容、報告期、提交時間和份數,在專用條款中約定。
(4)承包人有權根據4.6.4款承包人的復工要求、14.9 款付款時間延誤和17條不可抗力的約定,以書面形式向發包人發出暫停通知。除此之外,凡因承包人原因的暫停,造成承包人的費用增加由其自負,造成關鍵路徑延誤的應自費趕上。
(5)對因發包人原因給承包人帶來任何損失、損害或造成工程關鍵路徑延誤的,承包人有權要求賠償和(或)延長竣工日期。
4.主體施工階段需要勞動力:勞動力投入量=勞動力投入總工時/(班次/日×工時/班次×活動持續時間)=57600*8/(2*7*120)=274.3,取整275名。(P332)
確定勞動效率通常還應考慮因素:(P331)
環境、氣候、地形、地質、工程特點、實施方案的特點、現場平面布置、勞動組合、施工機具等。
5.A工程總承包單位的費用變更控制程序有:(P471)
項目費用管理應建立并執行費用變更控制程序,包括變更申請、變更批準、變更實施和變更費用控制。只有經過規定程序批準后,變更才能在項目中實施。
B施工單位還需補充的索賠資料:索賠意向通知書、索賠報告、現場簽證及工程質量證明文件。
{#page#}
(五)
【背景資料】
某新建辦公樓工程,總建筑面積68000m²,地下2層,地上30層,人工挖孔樁基礎,設計樁長18m,基礎埋深8.5m,地下水為-4.5m;裙房6層,檐口高28m;主樓高度128m,鋼筋混凝土框架-核心筒結構。建設單位與施工單位簽訂了施工總承包合同。施工單位制定的主要施工方案有:排樁+內支撐式基坑支護結構;裙房用落地式雙排扣件式鋼管腳手架,主樓布置外附墻式塔吊,核心筒爬模施工,結構施工用膠合板模板。施工中,木工堆場發生火災。緊急情況下值班電工及時斷開了總配電箱開關,經查,火災是因為臨時用電布置和刨花堆放不當引起。部分木工堆場臨時用電現場布置剖面示意圖見圖5。

施工單位為接駁市政水管,安排人員在夜間挖溝、斷路施工,被主管部門查處,要求停工整改。在地下室結構實體采用回彈法進行強度檢驗中,出現個別部位C35混凝土強度不足,項目部質量經理隨機安排公司實驗室檢測人員采用鉆芯法對該部位實體混凝土進行檢測,并將檢驗報告報監理工程師。監理工程師認為其做法不妥,要求整改。整改后鉆芯檢測的試樣強度分別為28.5MPa、31MPa、32MPa。該建設單位項目負責人組織對工程進行檢查驗收,施工單位分別填寫了《單位工程竣工驗收記錄表》中的“驗收記錄”、“驗收結論”、“綜合驗收結論”。“綜合驗收結論”為“合格”。參加驗收單位人員分別進行了簽字。政府質量監督部門認為一些做法不妥,要求改正。
【問題】
1.背景資料中,需要進行希賽網論證的專項施工方案有哪些?排樁支護結構方式還有哪些?
2.指出圖5中措施做法的不妥之處。正常情況下,現場臨時配電系統停電的順序是什么?
3.對需要市政停水、封路而影響環境時的正確做法是什么?
4.說明混凝土結構實體檢驗管理的正確做法。該鉆芯檢驗部位C35混凝土實體檢驗結論是什么?并說明理由。
5.《單位工程質量竣工驗收表》中“驗收記錄”、“驗收結論”、“綜合驗收結論”應該由哪些單位填寫?“綜合驗收結論”應該包含哪些內容?
【參考答案】
1.(1)需要進行希賽網論證的專項施工方案有:土方開挖、基坑支護、基坑降水、人工挖孔灌注樁、核心筒爬模。(2)排樁支護結構方式還有懸臂式支護結構、拉錨式支護結構、錨桿式支護結構。
2.

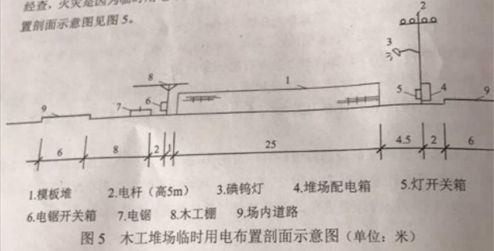

(1)不妥之處1:模板一般放入室內或敞棚內;模板露臺堆放時,底部應墊高100mm,頂面遮蓋防水篷布或塑料布
不妥之處2:電桿高度為5m,電桿距離模板堆垛為4.5m,距離不夠;電桿應當距離模板堆垛不小于7.5m(5×1.5=7.5)
不妥之處3:倉庫或堆料場嚴禁使用碘鎢燈。
不妥之處4:電鋸的開關箱距離堆場配電箱距離為30.5m(開關箱和配電箱的間距不得大于30m)
不妥之處5:木模板堆場(可燃物應與電鋸距離至少10m
不妥之處6:開關箱安裝在電線桿上
不妥之處7:電鋸部位敞開,應采用密封式
不妥之處8:未設置滅火器
不妥之處9:未設置消防水箱、消防水桶,消防用水等
(2)現場臨時停電的順序為:先開關箱→再分配電箱→最后總配電箱。
3.
1)承包人應提前通知要求發包人辦理相關申請批準手續,并按發包人的要求,提供需要承包人提供的相關文件、資料、證件等。經有關主管部門(市政、交通、環保等)同意后,方可進行斷路施工。
2)施工單位做好相關的保護、防護方案和防護措施;
3)夜間施工,施工單位還應當申領夜間施工許可證;
4)事先公告附近居民(事先告示);
5)設有標志。
4.(1)結構實體檢中混凝土強度結構實體檢驗項目不滿足要求,應委托具有相應資質的(第三方)檢測機構進行檢測,(不能隨機安排公司實驗室檢測人員進行實體混凝土進行檢測)。
(2)該鉆芯檢驗部位C35混凝土實體檢驗結論是不合格。
理由:鉆芯檢測的三個試樣的抗壓強度的平均值:(28.5+31+32)/3=30.5<35,所以不合格。
5.(1)驗收記錄由施工單位填寫,驗收結論由監理單位填寫。綜合驗收結論經參加驗收的各方共同商定,由建設單位填寫。
(2)綜合驗收結論應當包含施工是否滿足規范或標準的要求和是否準許通過驗收。
工程質量是否符合設計文件和相關標準或規范的規定及總體質量水平作出評價。
一級建造師備考資料免費領取
去領取
2026年一級建造師考試
具體時間待公布
專注在線職業教育24年
